西安东北部330KV输电线路杏渭路项目开始顶管施工

作者:张可可来源:发布时间:2020.05.28阅读次数: 121 次

5月25日,中国十七冶集团路桥工程技术分公司承建的西安东北部330KV架空输电线路落地迁改工程杏渭路项目顶管段开始顶进施工。

该项目位于西安市国际港务区,为西安奥体中心配套工程,是陕西省的重点工程。设计从杏渭路起点处,向南依次穿越港兴路、北三环辅道、绕城高速,采用顶管法施工,2×Φ3.5米分离式单舱断面形式,总长长度207.3米,管道中心间距为8.0米,单节管节长度为2.5米,采用C50混凝土,抗渗等级P10,钢承口连接。管节埋深12.00米~15.80米,管外径4.1米。

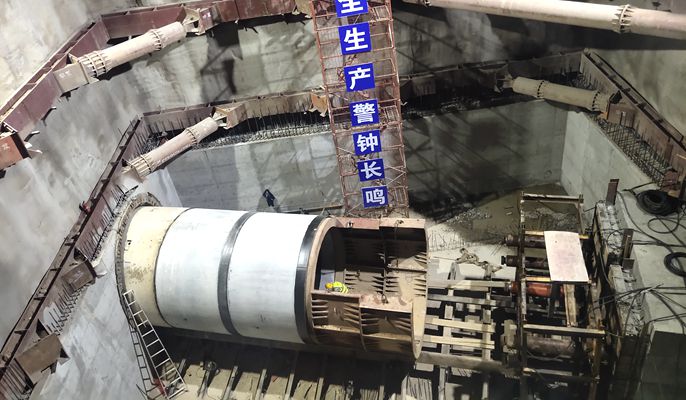

为保证顶管施工的顺利进行,项目部根据以往施工经验,结合当地地质条件、施工条件及本工程施工特点,决定采用机械(土压)平衡顶管机进行施工。利用土压平衡顶管机进行全断面切削,保持土压平衡,对周围土体扰动小,施工时无噪音、无环境污染。通过可编逻辑程序控制器及各类传感器等随时监测施工状况,确定施工参数,使整个施工过程处于受控状态,从而有效控制顶管顶进轴线、转角偏差及地面沉降。
